电力增容指的是用电方在进行生产经营的过程中,因为生产能力需求的扩大,原申请使用的用电容量(通常按照变压器的容量来计算,单位为KVA)已经不能满足生产经营需要,必须在原有的基础上申请增加容量。用电方需要增加容量,必须向合法的供电主体(供电部门)提出书面申请,并出具用电方的相关申请资料,经供电方审核同意后方可进行。电力增容费是供(配)电贴费的俗称,它包括供电贴费和配电贴费两部分。其中,供电贴费系指用户应承担的10千伏以上电压等级的外部供电工程及其配套(工程概算内的辅助生产、生活福利等设施)的建设费用;配电贴费系指用户应承担的10千伏(包括6千伏)及以下的外部供电工程及其配套的建设费用。电力增容费已取消收取,但委托供电部门对其自建供电工程进行设计或施工的,供电部门可收取工程设计费、电表等设备材料费和人工费。
二部制电价就是电价由二部分组成,一部分是基本电价,根据变压器的容量或最大需量进行计费,另一部分是电度电价,是根据用电量来进行计费的。
一般315kVA及以上的大工业用户,才执行二部制电价。
大工业用户所适用的两部制电价包含“电度电价”和“基本电价”,通过“电度电价”收取的是“电度电费”,通过“基本电价”收取的是“基本电费”。也就是说,“基本电费”是大工业用户所应缴纳的输配电费的一部分。
用户可以自行选择是按变压器容量还是按最大需量来缴纳“基本电费”。
2、为什么要制定两部制电价?
输配电价的制定要遵循“公平负担”原则和“弥补成本”原则。“公平负担”原则要求用户所缴纳的输配电费合理反映其引起的输配电成本,使得电网企业能以尽可能低的价格为用户提供优质的输配电服务;“弥补成本”原则要求电网企业的合理成本能得到弥补并能获得合理收益。
输配电成本的构成比较复杂。其中一部分成本,比如损耗等,和用户用电量密切相关;而另外一些比较固定的成本,比如电网投资,和用户的用电量关系不大,却和用户的负荷关系很大。
为了遵循“公平负担”原则,需要对上述成本分别定价。如果只制定单一制电度电价,不论电度电价怎么核定,都无法准确地分摊那些和用电量无关的输配电成本:要么电网企业无法回收其成本(这违背了“弥补成本”原则),要么导致一部分用户对另外一部分用户的严重补贴(这违背了“公平负担”原则)。
3、为什么有的企业不用交“基本电费”?
单一制电度电价用户只需要缴纳“电度电费”,只有两部制电价用户才需要同时缴纳“基本电费”。企业可以自行选择采用两部制电价还是单一制电价来缴纳输配电费。
4、按变压器容量还是按最大需量交“基本电费”?应该如何选择?
哪种计费方式计算出的“基本电费”更便宜,用户就应该选择哪种方式。
如果情况发生了变化,用户还可以申请变更计费方式(每季度只能调整一次)。
在选择最大需量方式时,可以每月调整下个月的最大需量核定值。
在选择变压器容量方式时,可以临时申请减容、暂停、减容恢复、暂停恢复用电。
大工业用户基本电费按变压器容量计算或按最大需量计算。
a.按变压器容量计收基本电费的,基本电费计算容量按受电装置上直接连接的变压器容量和不通过该变压器的高压电动机容量总和核定。b.按最大需量计算的,按照双方协议确定最大需量核定值,该数值不得低于用电人运行受电变压器总容量(含不通过变压器供电的高压电动机)的40%,并不得高于其供电总容量(两路及以上进线的用户应分别确定最大需量值)。实际最大需量在核定值的105%及以下的,按核定值计算;实际最大需量超过核定值105%的,超过部分的基本电费加一倍收取。因此,在电力设计中,不同电价的用电负荷,须明确分类,并使用专用变压器,由不同的计量方式进行计量。防止计量混乱的情况发生。
1.公变是指所在地的线路、变压器、到每户的电表全部由供电部门安装、维护、管理的统称。使用公变的小区,每户的电表都是直接由供电部门负责安装,每度电的电价按国家规定收取。电表以外的供电设备,包括线路变压器等都是由供电局负责安装、维护和管理。2.对于专变,供电部门只装一个总电表,而总表下面分表不归供电部门管理,供电部门只按总表收取电费。总表以后的线路、变压器包括用户安装电表都是由项目公司购买负责安装,不归供电部门维护保养。在电价方面,专变每度电的电价比公变要高。与电力部门工作界面的划分
1.设计工作
户外配电、户内公变一般都由电力部门的设计单位进行设计;专变由项目公司委托设计院进行设计,电力部门审查。2.设备采购
一般情况下电力部门都会对公变部分的高、低压电气设备实行垄断采购、安装。专变可以由项目公司自行招标采购。3.施工
室外开关站由电力部门投资建设;户外配电、公变施工一般都由电力部门指定施工单位进行施工,费用由项目公司承担;公变以外除电能计量表由电力部门提供并安装,其余均由项目公司自行确定电气产品和施工单位。权属的划分

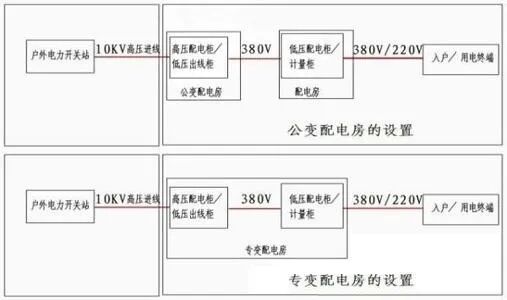

户外配电设备、管线、户内公变产权属于电力部门;户内专变产权在建设期属于项目公司。由于产权归属不同,专变高低配及计量部分可以设在同一个配电房内,公变高低配的配电房应分开设置(如下图);电力前期工作流程
(1)根据设计院设计用电容量要求填写相应的申请表格如《非居民生活用电开户登记表》与《客户主要用电设备清单》,加盖建设单位公章,受理后将配电房设计图纸与系统设计图纸送市电力局客户服务中心进行图纸审查。如配电房设置专变,则高低压图纸为项目公司委托的设计院自行设计,交市电力局客户服务中心进行图纸审查。如设置公变,则高低压图纸为电力设计院根据项目公司提供的图纸用电容量进行设计,低压计量则为项目公司委托的设计院进行设计。(2)电力部门现场查勘,确定供电方案。审查完成后领取《用户图纸审查意见表》与《供电方案通知单》,签订电力工程合同。(3)取得供电方案通知单并缴纳相关费用后,电力施工单位进场施工。(4)电力施工完成后,施工单位联系电力局进行受电工程预验收,根据预验收意见整改完成后预约正式验收,正式验收时出具《新装(增容)受电工程验收意见书》。(5)验收完成后用电单位与电力局签订《高压供用电合同》。(6)合同签订完成后与电力局预约正式通电时间,电力局与供电所装表、电力局工作人员与电力调配中心联系安排正式送电。注:验收通过后电力局安排通电内部流程时间约为1~2周。前期工作人员和项目电力工程管理人员应在配电工程设计过程中,要经常不断地与电力部门的设计人员、供用电管理处室的相关人员进行沟通。在电力设备的配置、高、低压电缆的接线方式等方面与电力部门的相关人员进行探讨,通过沟通,能有效地降低配电工程的成本开支。
